交期穩當 - 效率執行

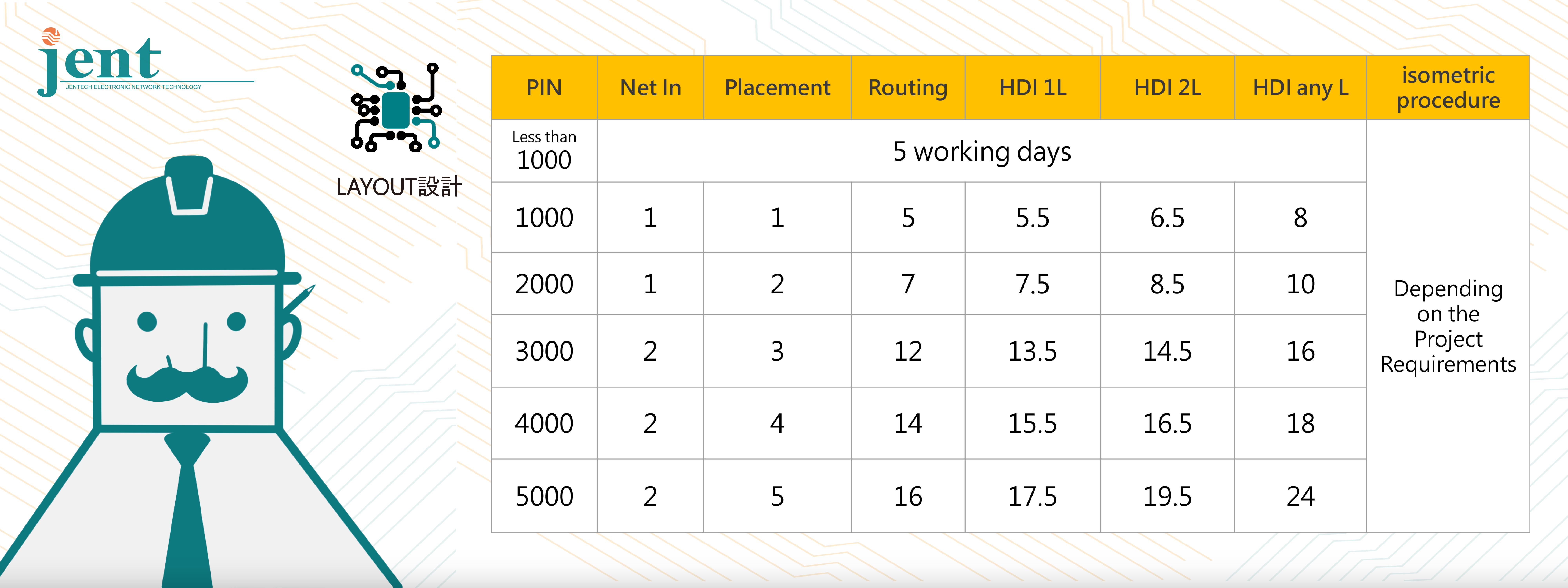

以上依據過去執業經驗,將規格概略分級整理出PCB Layout執行天數。
表格天數單位為公定工作天。
實際天數將依照各別專案資料及執行規格需求滾動更新
預估報價皆會說明各階段日程規劃。

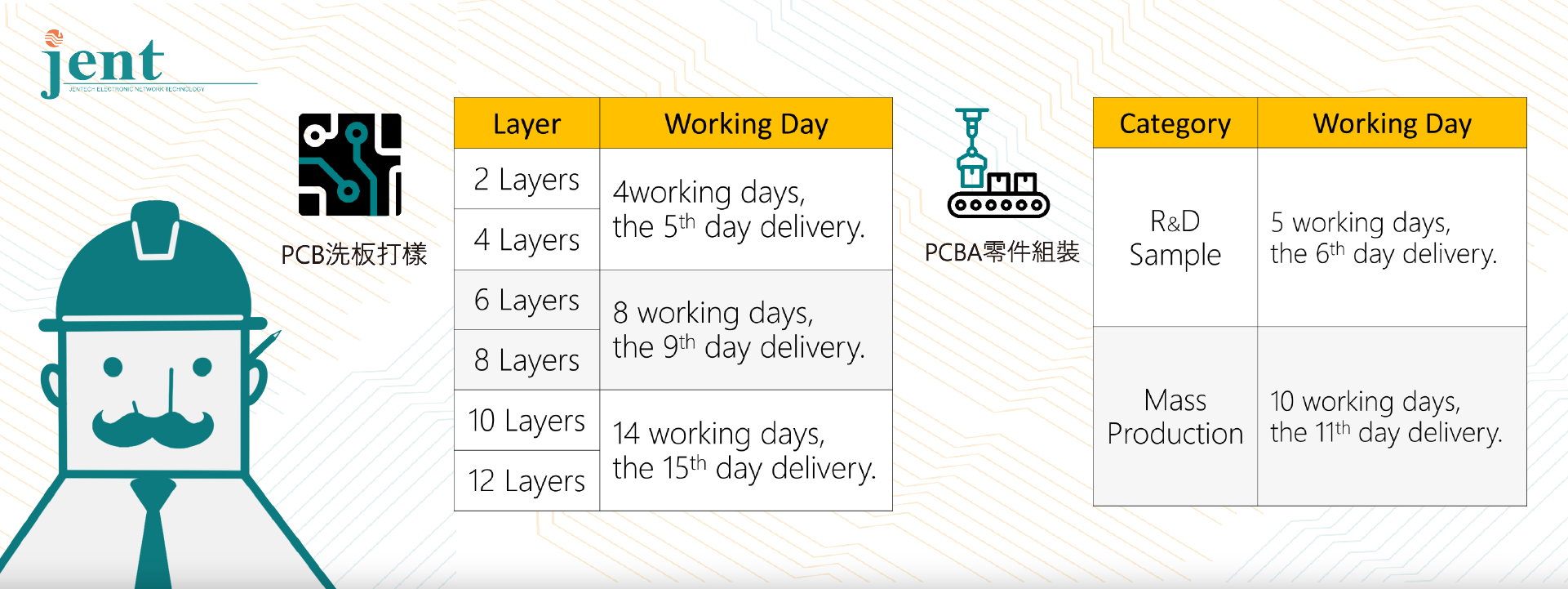

以上依據過去執業經驗,將規格概略分級整理出PCB洗板 及 PCBA/ SMT上件 執行天數。
表格天數單位為公定工作天。
PCB洗板實際天數將依照各別Gerber及執行規格需求滾動更新
預估報價會統一說明確切執行天數。
PCBA/ SMT上件天數計算將以零件齊料後開始計算。
